Balkongbygget 2009

Här hittar du historien om balkongerna inåt gården som byggdes under 2009.

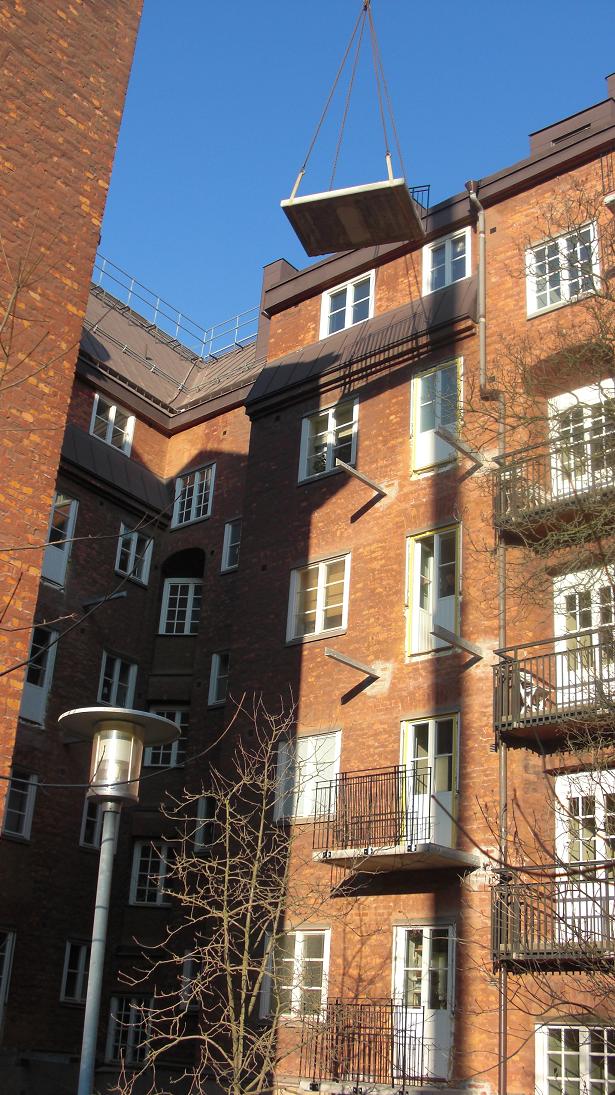

Balkongbygge
Balkongbygget, februari 2009

Balkonggruppen hade sedan 2001 undersökt möjligheten att bygga balkonger för de som önskar. Efter flera turer med överklaganden beviljades bygglov för balkonger 2007.

12 juni 2007 hölls ett informationsmöte för föreningens medlemmar. Anteckningar från det mötet finns här (doc).

16 januari 2008 hölls en extrastämma angående medlemmarnas vilja att verkligen bygga de balkonger som beviljats i bygglovet. En stor majoritet av medlemmarna ansåg att de ska byggas.

19 juni 2008 godkände Hyresnämnden att 21 balkonger kan byggas in mot gården.

I september 2008 var alla bygglov godkända och giltiga och föreningen anlitade WMP Balkong som entreprenör för bygget. Varje enskild medlem tecknade avtal direkt med dem. Ungefärlig kostnad per balkong blev 100 000 kr inklusive moms, med viss variation beroende på val av dörrar och element. De som byggde balkong fick en avgiftshöjning på cirka 50 kronor per månad för att täcka framtida renoveringsbehov.

25 september 2008 hölls ett informationsmöte för alla balkongbyggare. Mötet följdes av besök av WMP Balkong för mätningar i respektive lägenhet samt för att ta upp beställning av val av dörrar och element. De val som skulle göras beskrivs av WMP här (doc). WMP skickade efter mötet hem kontrakt till varje balkongbyggare, som skrev under sin egen beställning. Inbjudan till mötet inklusive kontaktuppgifter till WMP hittar du här (doc).

29 december 2008 började WMP att bära in byggställningar på gården. Ställningarna behövdes för att kunna komma åt att gjuta in de balkar som balkongerna skulle sättas fast på. Balkarna för en balkong tog cirka en dag att gjuta och ställningarna beräknades därmed stå uppställda i cirka en månad.

12 januari 2009 inleddes bygget med förberedande VVS-arbeten.

Tidplanen för arbetet

31 mars 2009 var balkongbygget så gott som klart.

8 april 2009 hölls slutbesiktning av det utförda arbetet och ett protokoll med besiktningsanmärkningar skrevs.

17 maj 2009 återlämnades de nycklar som WMP haft tillgång till för att kunna komma in i lägenheterna.

Instruktioner för hur du ska ta hand om dina balkongdörrar hittar du här (pdf).

Sammanhållande i balkonggruppen var Per Thorstensson. I gruppen ingick även Thomas Lindholm, Per Lusth och Christian Rausch.
